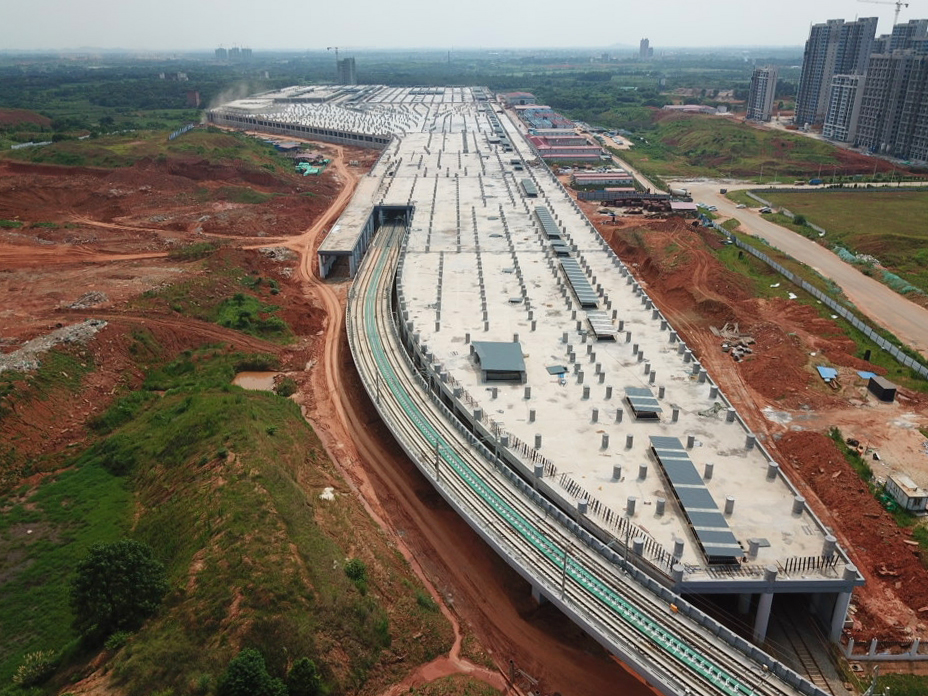

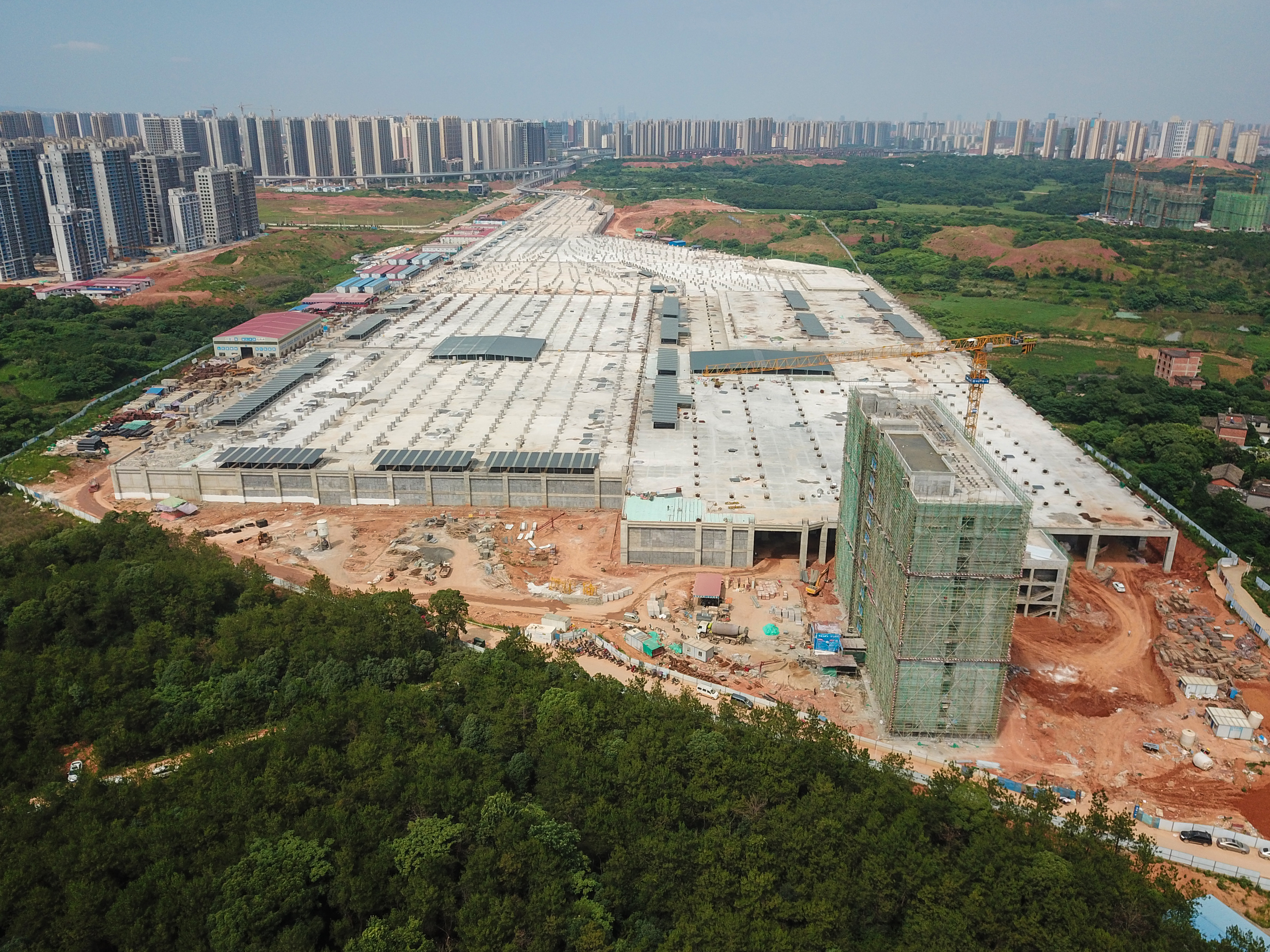

一、工程概况
南昌市轨道交通4号线望城车辆段工程位于南昌市新建区生米镇白马山路与龙兴大街交汇处,车辆段用地呈西南—东北向的长方形,东西长度约为1260~1380m,南北宽约368m,用地面积约32公顷,合同总造价13.5亿元,计划竣工日期为2021年12月30日。车辆段主体为盖下一层框架结构,盖上作为后期物业开发,车辆段内主要建筑有:联合检修库、运用库、综合楼、咽喉区及其库内外等14个建筑单体。
- 施工进度
- 咽喉区:咽喉区盖下框柱、顶板喷涂施工完成,板面防水施工完成;
- 咽喉区盖下单体:咽喉区盖下备品库、综合维修车间、混合变电所、污水处理站、洗车库、工程车库及物资总库装饰装修施工完成;
- 运用库:内墙、框柱、顶棚涂料施工完成,附房地面装修施工完成98%,库区柱式检查坑、整体耐磨地面施工完成;
- 联合检修库:附房装饰装修施工完成80%,库区内柱式检查坑施工完成,检修平台施工完成90%。移车台轨道基础、固定驾车架车机基础施工完成,其他各类设备基础完成95%,整体道床基础施工完成90%;
- 综合楼:内外墙抹灰施工完成,墙体、顶棚涂料施工完成80%顶棚吊顶施工完成50%,室内地砖铺贴完成50%,外墙干挂预埋件施工完成;
- 站场道路及附属工程:站场盖外排水沟开累完成1800m,完成占比61%,轨行区防护网安装完成站场道路水稳料铺设完成,路面沥青开始摊铺,站场公共区域铺装完成20000㎡,完成占比50%;
- 机电安装工程:
- 运用库风管安装完成,给排水消防管道安装完成,灯具安装完成;
- 咽喉区各单体内机电安装完成;
- 联合检修库机电安装完成总量的85%;
- 综合楼机电安装完成总量的70%。
- 轨道、接触网工程:
- 轨道工程:轨道设计17661m,开累铺设完成16686m,完成95%;
- 接触网工程:接触网架设设计18061m,开累完成17661m,完成占比98%。
编辑:殷晓草
